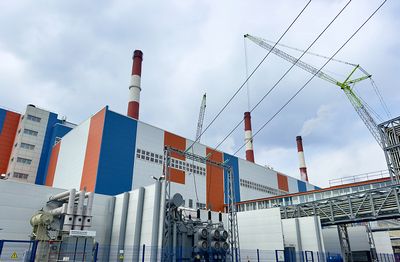

На главном теплоисточнике дальневосточной столицы начался демонтаж третьего турбоагрегата. Работы вошли в третий – заключительный этап модернизации Владивостокской ТЭЦ-2, предусматривающий замену котельного и турбинного оборудования.
Сейчас турбоагрегат отключён и выведен из эксплуатации, идёт подготовка к демонтажу основного и вспомогательного оборудования.
«В настоящий момент уже сняты защитный кожух и изоляция. Далее будут демонтироваться цилиндры высокого, среднего и низкого давления, электротехнического оборудования генератора, трансформатора собственных нужд. Затем приступим к подготовке площадки под монтаж нового оборудования. Станция сейчас работает в штатном режиме, в работе находятся пять турбоагрегатов», – рассказал главный инженер Владивостокской ТЭЦ-2 Денис Мельник.
Третий этап модернизации начался в феврале с демонтажных работ котельного оборудования. На сегодня полностью расчищена площадка под устройство будущего котла. Со стороны улицы ведётся заливка фундаментов под новые дымососы и хвостовую часть конвективной шахты, которые объединятся с котлом в общий цикл работы. Завершить третий этап и реконструкцию энергообъекта планируется до конца 2027 года.
Проект модернизации Владивостокской ТЭЦ-2 включает замену трёх турбоагрегатов электрической мощностью 120 мегаватт каждый и установку трёх новых котлоагрегатов взамен устаревших шести, прослуживших более 40 лет. Работы по обновлению станции стартовали в 2022 году.
«Первый этап успешно завершён в феврале 2023 года. Введён в эксплуатацию обновленный турбоагрегат №1 мощностью 120 мегаватт и котлоагрегат производительностью 540 теплочасов. Второй этап завершён в декабре 2025 года. Новый энергоблок вышел на рынок электроэнергии и мощности 1 марта 2026 года после завершения аттестации», – пояснил главный инженер станции.
Как подчеркнули в минэнерго Приморья, модернизация Владивостокской ТЭЦ-2 – один из шести приоритетных инвестиционных проектов РусГидро по развитию тепловой электроэнергетики Дальнего Востока. Главная цель этих мероприятий – снижение энергодефицита в объединенной энергосистеме ДФО, обеспечение растущих нагрузок электропотребления и создание условий для развития региона.
«На ВТЭЦ-2 выполнен значительный объём работ по модернизации станции, и это уже даёт эффект. После завершения третьего этапа общая установленная мощность станции возрастет с 559 мегаватт до 574, тепловая – с 1093 гикакалорий до 1115», – пояснила глава ведомства Елена Шиш.
